Владимирские энергетики завершают реконструкцию теплопровода на проспекте Строителей, начатую два года назад

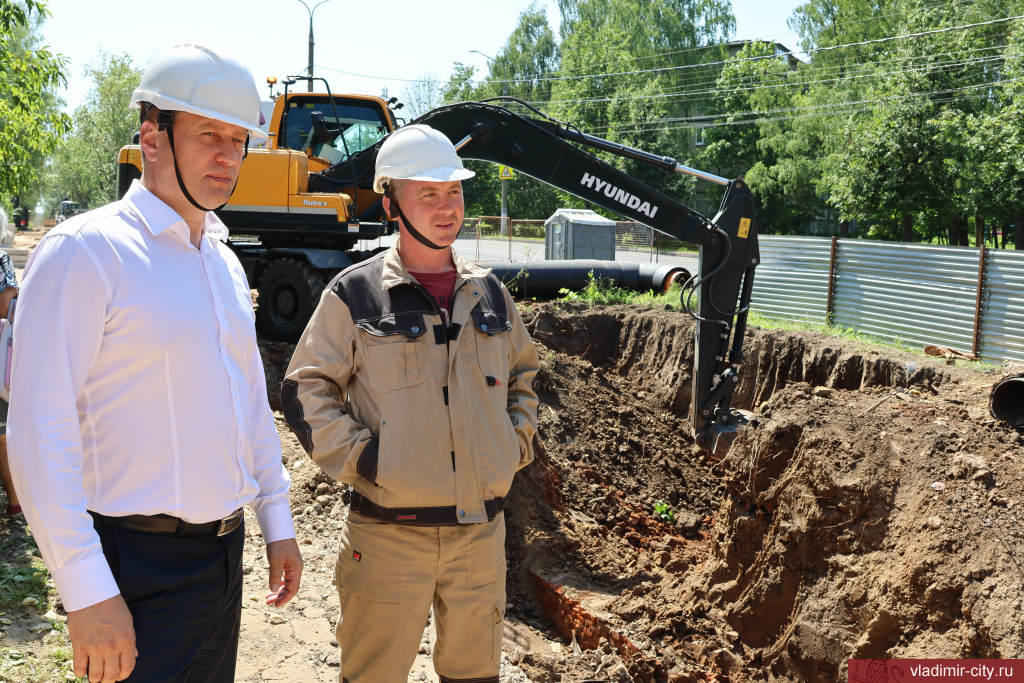

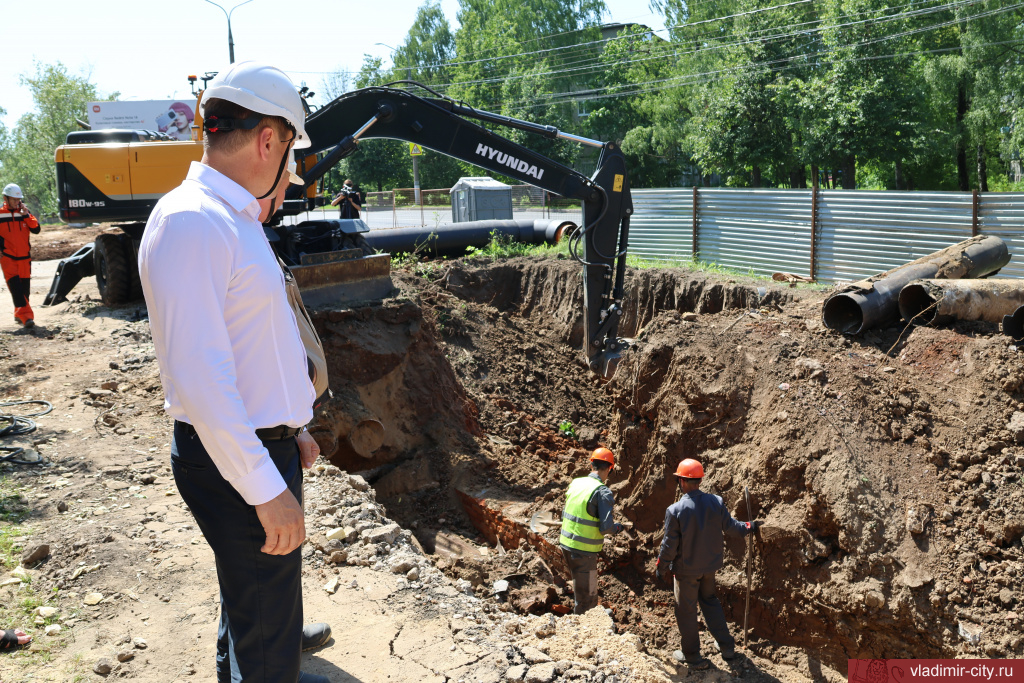

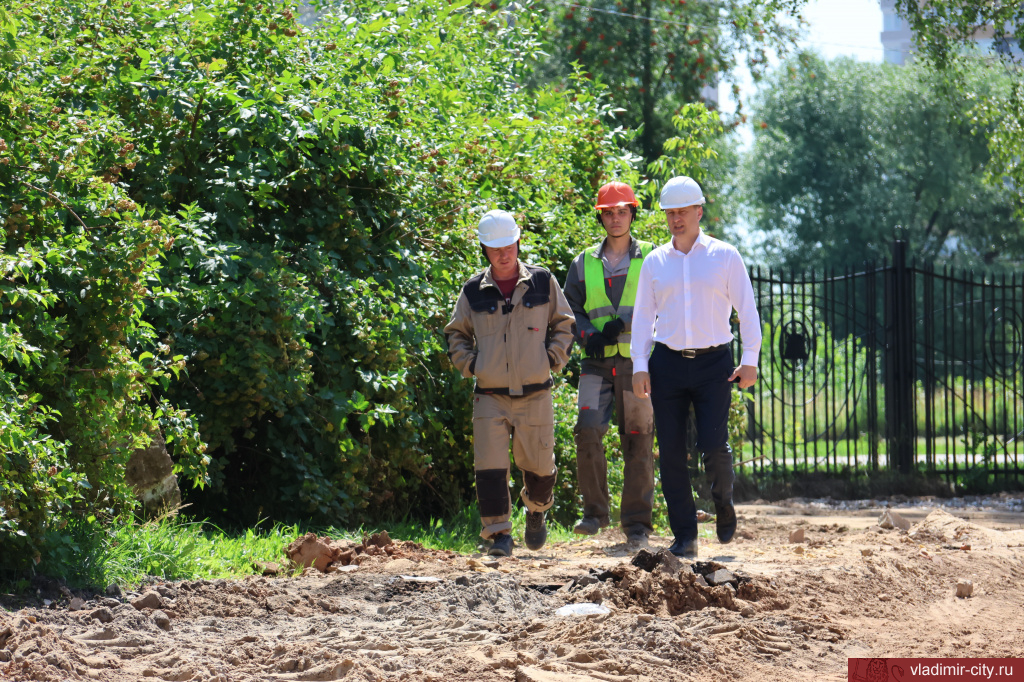

Замглавы администрации столицы Владимирской области Илья Букалов проверил, как филиал ПАО «Т Плюс» готовит город к зиме. Основные работы, как обещают, завершатся до конца сентября
Новости Автор: 11 июля, 16:18 967
Фото пресс-службы Т Плюс и администрации города Владимира

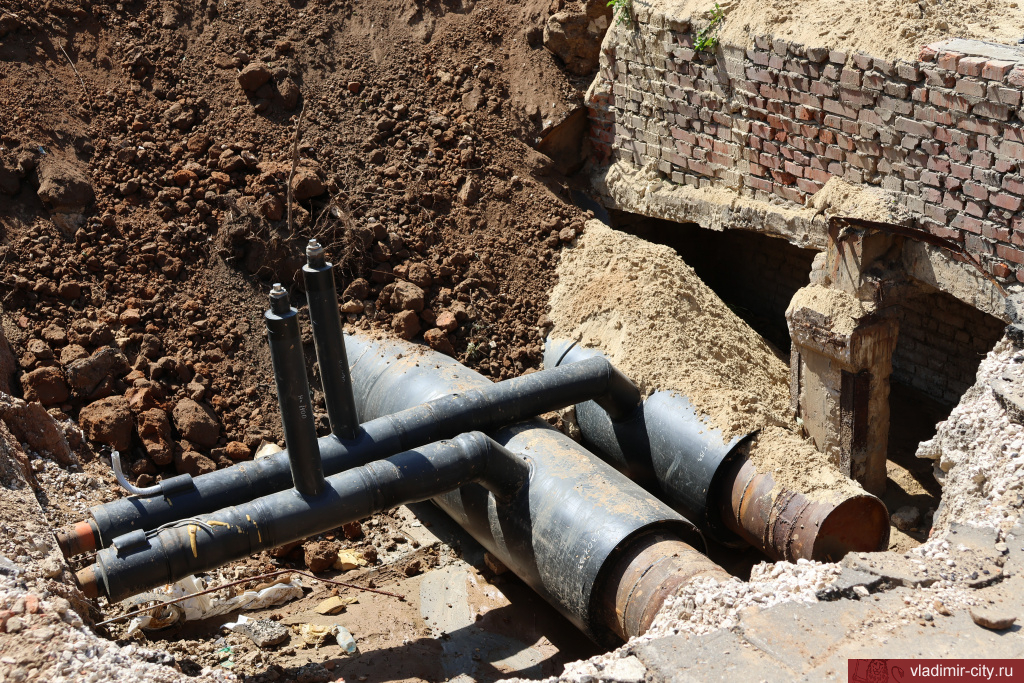

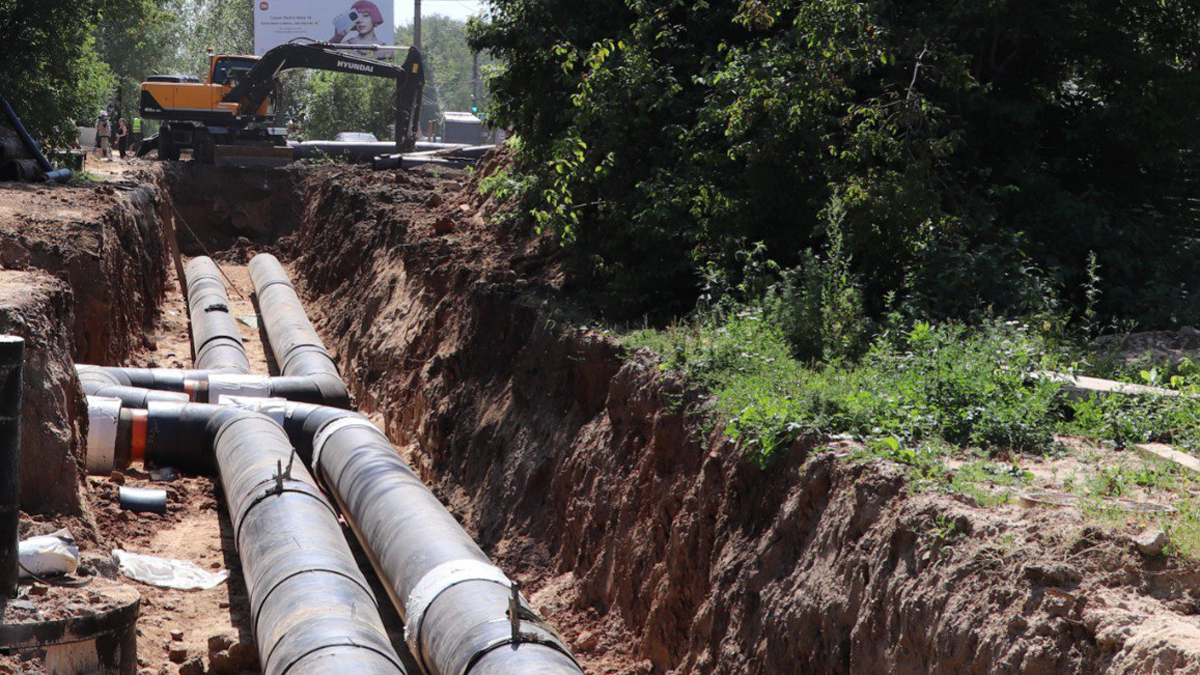

Владимирские филиал «Т Плюс» приступил к завершающему этапу технической реконструкции магистральной теплосети вдоль проспекта Строителей, сообщает администрация областного центра. В пятницу, 11 июля, строительную площадку посетили вице-мэр Илья Букалов и технический директор Владимирских тепловых сетей Эдуард Бузыкин. Сейчас на проспекте Строителей меняют трубопровод диаметром 500 мм протяжённостью 232 метра:

«Участок обеспечивает теплоснабжение жителей улицы Белоконской и проспекта Строителей — всего 18 многоквартирных домов, где проживает 3 тысячи владимирцев, и 4 социальных объекта. Эдуард Бузыкин подчеркнул, что… горожанам не отключают горячую воду, ей их обеспечивают тепловые сети второй очереди Владимирской ТЭЦ-2.

Сейчас рабочие [Владимирских тепловых сетей владимирского филиала ПАО „Т Плюс“] переходят к завершающему этапу. Большой проект технической реконструкции магистральной тепловой сети вдоль проспекта Строителей начался еще 2 года назад. В прошлом году было переложено 382 метра трубопровода от ЖК „Факел“ до ТЦ „Новинка“», — отмечают в мэрии.


Работы по плану завершатся 31 июля. Реконструкция сопряжена с некоторыми неудобствами для пешеходов: в конце июня дожди превратили место раскопок в непроходимое грязевое месиво. Только после критической статьи Зебра ТВ в районе работ появились деревянные настилы, чтобы люди могли спокойно добраться до остановки или места учебы.


В целом до начала отопительного сезона в столице Владимирской области хотят заменить более 14,5 километра теплосетей. Сейчас работы идут на улицах Гражданская, Лакина, Мира, Чернышевского, Почаевская, Добросельская. Затем энергетикам предстоит заменить участки на улицах Княгинин Монастырь, Ильича, Северная, Рябиновая, Гороховая и проспекте Октябрьский.

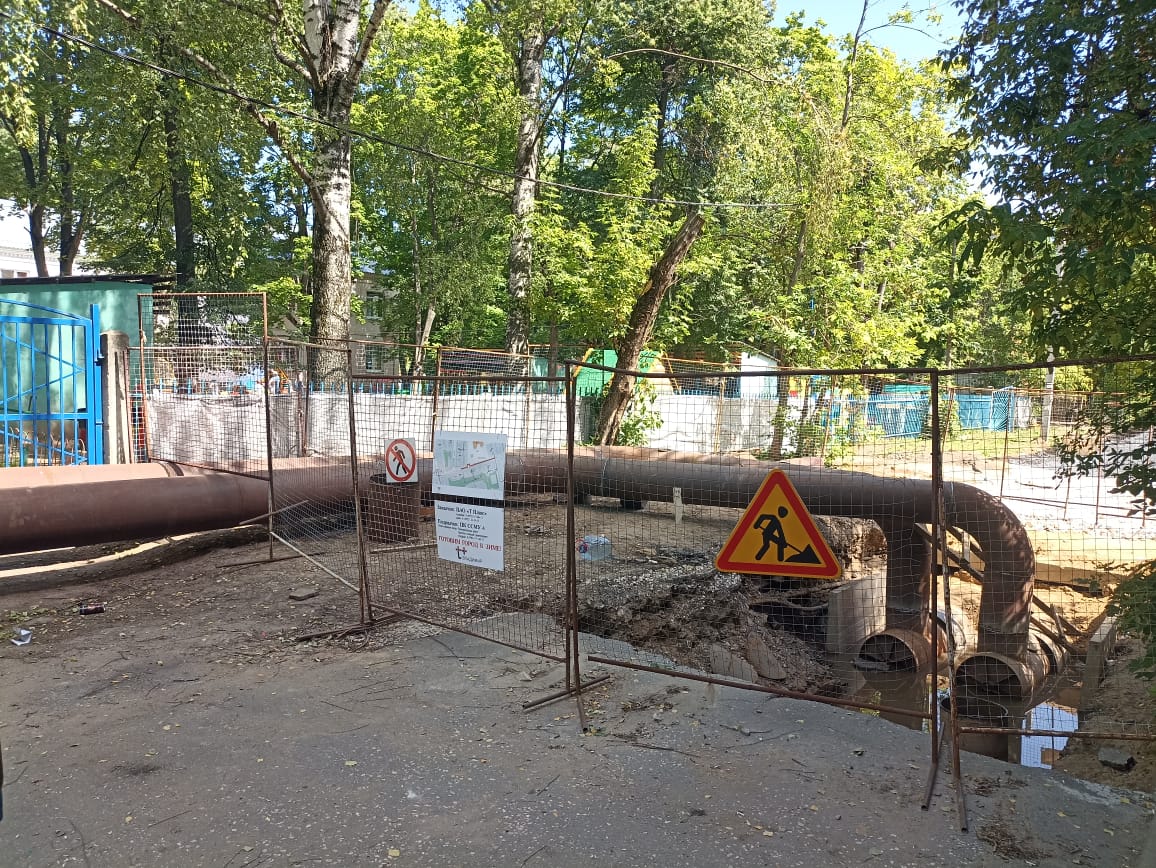

photo_2025-07-11_15-36-06 (2).jpg

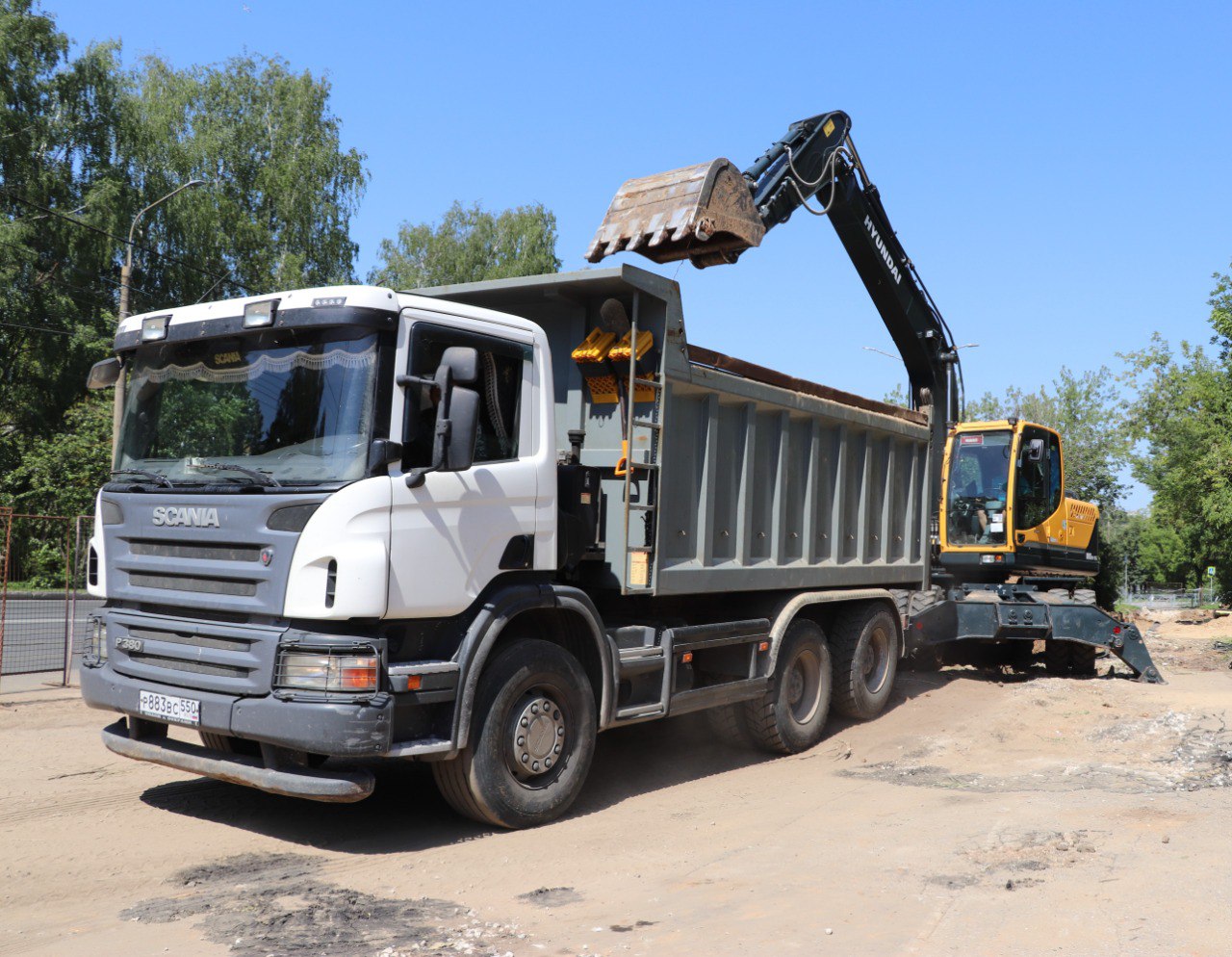

photo_2025-07-11_15-36-06 (3).jpg

Энергетики обещают по завершении основных работ до конца сентября полностью восстановить нарушенной благоустройство, подчеркивают в городской администрации. Только после этого, как отметил вице-мэр Илья Букалов, «можно будет с уверенностью говорить о том, что предстоящий отопительный период пройдет без аварий».
